对现场问题反馈及解决方案的回顾与总结——以城北桥安置房、湖熟小学二期等项目为例

期刊: 建筑监督检测与造价 DOI: PDF下载

梁瑶

南京宏亚建设集团有限公司,江苏 南京 210000

摘要

当前我国的城市现代化建设进程正在不断深入,在此背景下,社会对于建筑工程建设效果提出更高的要求。在这些新的要求中,社会各界不仅对建设单位所使用的施工技术水平有了更高重视,同时对于现场出现问题反馈设计院以及设计解决问题的能力把控也变得更为苛刻。本文基于城北桥安置房、湖熟小学二期等实际项目案例,分析总结对现场问题反馈及解决方案。

关键词

现场问题反馈;地库外墙渗漏、预制桩与承台连接做法、解决方案

正文

前言:现在我国的社会经济已经逐渐保持在了高速发展状态,随之人们的生活水平以及生活质量等都得到了一定程度的提升。所以当下无论是社会还是人民群众等,其都对建筑行业提出了更高程度的要求,同时也有越来越多的人开始对建筑结构安全性有所关注。在此背景下,结构设计人员自身的专业技术能力需要提升,同时对现场解决问题能力也需提高以下对几个项目现场问题的反馈以及最终解决问题的回顾与总结。

一、城北桥安置房地下车库外墙渗漏问题反馈及处理方案

1、项目概况:本工程位于南京市江宁区东山街道规划九路以东、规划十路以南。项目由1#楼住宅(11层)、2#楼住宅(11层)、3#楼综合楼(3层)以及一个两层地下室(地下二层为人防)组成。建筑耐火等级:地上二级,地下一级。防水等级:屋面一级,地下室一级。

本工程1#楼和2#楼为剪力墙结构,3#楼以及地下室为框架结构,结构安全等级为二级,结构设计使用年限50 年,抗震设防烈度7 度,抗震设防类别丙类。基础形式为桩基础,抗浮设计等级为甲级,地基基础设计等级为甲级。混凝土强度:地下室C35 P6、地上结构C30~C35、二次结构均为C25。

地下室底板和外墙防水采用 2.0mm 厚聚合物水泥防水涂料+3mm 厚 SBS 自粘聚酷胎高聚物改性沥青防水卷材(低温柔性-25C):

地下室顶板防水采用3mm厚SBS 自粘聚酷胎高聚物改性沥青防水卷材(低温柔性-25C)+4mm 厚SBS 改性沥青耐根穿刺防水卷材(低温柔性-25C )。

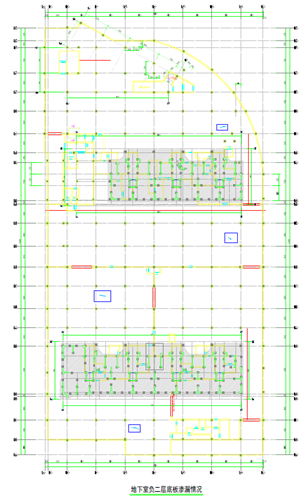

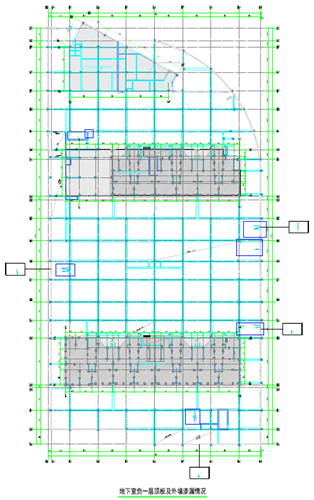

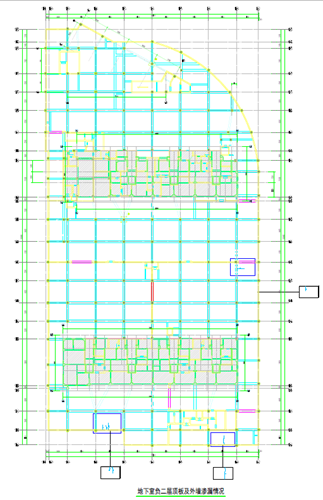

2、问题反馈:本项目2023年6月结构主体封顶,7月现场反馈,在地下室顶板梁、外墙及底板局部有不同程度的渗漏现象(渗漏情况平面布置及部分照片如下)

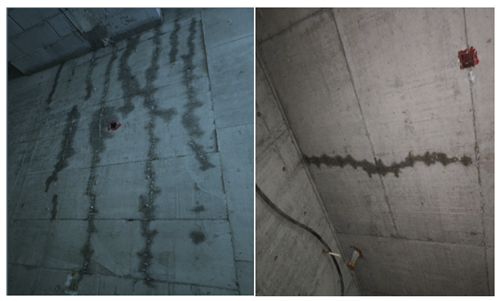

现场部分照片:

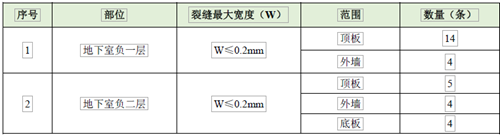

地下室裂缝汇总表

3、从设计、施工、建筑材料等几方面分析原因:

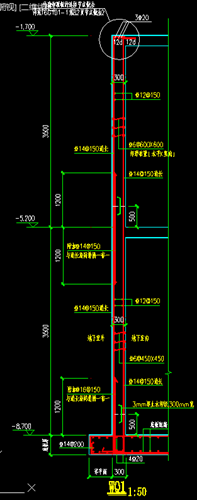

3.1、设计复核,接到反馈后,首先先从设计本身复核外墙配筋,原设计WQ1负二层根部受力筋为C14@150(通长)+C16@150(附加);负一层根部受力筋为C14@150(通长)+C14@150(附加)(原设计如下图);

计算复核,复核结果(如下图)

综上复核,原设计外墙配筋满足要求;

3.2、施工方面,经过和现场施工负责人沟通,现场基本按照设计图纸要求施工,但是他也表示,有部分混凝土存在浇筑时振捣不均匀的情况,且外墙外侧抗裂钢丝网未做。这也是导致裂缝渗漏的一大因素。

3.3、建筑材料方面,混凝土收缩、温度变形;

3.4、其他可能存在的问题:房屋的不均匀沉降;混凝土养护过程不规范;防水层材料质量不过关;底板、外墙、顶板混凝土中抗渗剂、膨胀剂可能未按图纸要求施工等。

由于此项目裂缝部位不算太多,且渗漏情况不太严重,所以综上分析,此项目渗漏原因主要是混凝土浇筑时部分位置振捣不均匀,且地下室结构面积较大,墙板、底板超长超厚,混凝土浇筑后产生温度变形、收缩、房屋的不均匀沉降产生的局部细微裂缝以及混凝土浇筑过程中的局部振捣密实度不够等,在地下室外墙及底板局部有不同程度的渗水现象。

4、裂缝处理方案:

   根据对地下室现场渗漏部位的检查分析,本工程防水堵漏施工以治理结构内部渗漏水为主,与表面渗水治理相结合,做到标本兼治。通过深部注浆堵漏使混凝土结构抗渗能力提高,加强混凝土的密实性,采用注浆为主和表面涂刷封堵相结合。经过和总工、甲方、施工单位以及相关材料厂家多方沟通协商后,对裂缝和冷缝的处理措施如下:

4.1、现场检查:安排人员详细检查现场漏水部位,并用记号标注,同时清理渗漏部位附近的垃圾和污物,为注浆做好准备。

4.2、注浆孔:一切准备就绪后,沿裂缝两侧钻注浆孔,注浆孔的位置距裂缝 50mm,孔位两侧错开布置斜孔,孔距为300mm500mm;孔径10mm~12mm,孔深一般为结构厚度的一半即可

4.3、孔钻好后,所有的注浆孔用高压水冲洗干净。

4.4、在孔内埋设注浆嘴,并用高强度的堵漏材料或改性环氧砂浆封堵注浆孔嘴位,确保注浆嘴与钻孔紧密结合。

4.5、注浆输入管连接注浆嘴进行注浆,要求如下:

4.5.1、 开始注浆第一个孔的时候,需要进行注浆压力试调,根据裂缝和地下水情况,确定好稳定压力;

4.5.2、试调压力时,压力可从0.2MPa 起压,逐渐上升,一般控制在10~15MPa 为理想压力,但应根据现场情况随时调整注浆参数;

4.5.3、根据设定的注浆压力注浆,直至压不进为止,浆液在管内循环,该孔注浆成功,随即关闭阀门,转移至临近注浆孔继续注浆。

    4.6、72小时后检查渗漏部位有无渗水,无渗水将注浆嘴折断,用快干水泥将基面封闭、抹平。

二、湖熟小学二期现场将预制桩桩头与承台连接做法做错及解决方案

1、项目概况:本工程位于南京市江宁区湖熟街道。项目由一栋主楼(地上2层)以及一个层地下室组成。建筑耐火等级:地上二级,地下一级。防水等级:屋面一级,地下室一级。

此项目为地上2层,地下1层;采用钢筋混凝土框架结构,风雨操场和报告厅屋面大跨度结构采用钢梁及组合楼板与钢筋混凝土柱,基础为桩基础(采用YZH-450A实心方桩,抗拔兼抗压)。

2、问题反馈:本工程是2022年5月开始正式打工程桩,7月初去现场桩基验收,我们发现现场部分桩与筏板交接处做法错误,主要有以下两种类型错误:

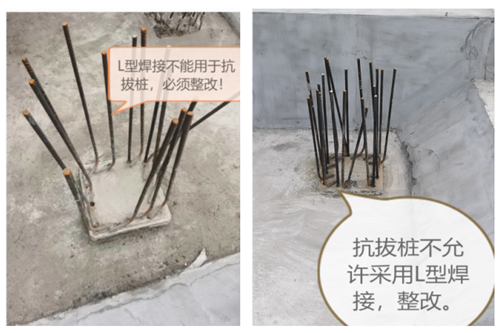

2.1、桩顶标高低于设计标高的时候,由于厂家生产预制桩时未按设计要求预留足够的套筒,所以现场锚固筋与桩头端板直接用L形弯折焊接,(现场图片如下),对于抗拔桩来说,这种做法明显不对,有明显安全隐患。

2.2、桩顶标高高于设计标高,且差值不超过最小锚固长度,需要截桩处理的时候,现场就直接将锚固附筋与桩身预应力主筋焊接。对于抗拔桩来讲,这显然也是不合适的。

发现此问题后,我们立即让现场暂停施工,并向施工单位负责人了解情况,得知现场施工人员技术对图集的理解能力参差不齐,存在图集理解错误。所以才导致做错。了解情况后,我们告知做法有严重安全隐患,必须全面排查已施工的此类情况,必须整改。

3、解决方案:

现场全面排查,凡是发现以上两种情况街头做法,均需整改,整改措施如下:

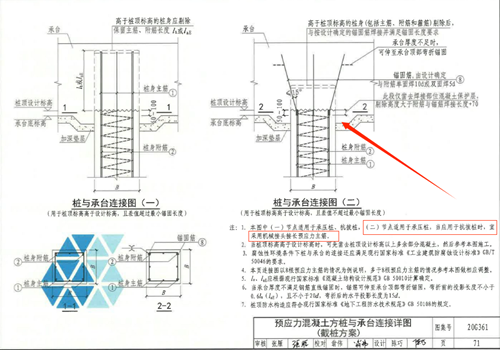

   3.1、桩顶标高低于设计标高的时候,整改措施详见《20G361》第72页(二)节点。

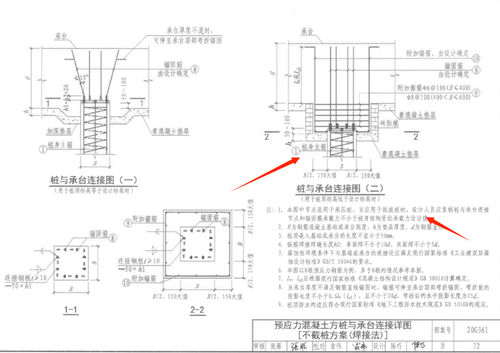

 3.2、桩顶标高高于设计标高,且差值不超过最小锚固长度的时候,整改措施详见《20G361》第71页(二)节点。

而图集上说明(二)节点做法适用与承压桩,当应用与抗拔桩时,宜采用机械街头接长预应力主筋。所以经过协商,现场采用套筒攻丝(照片如下)

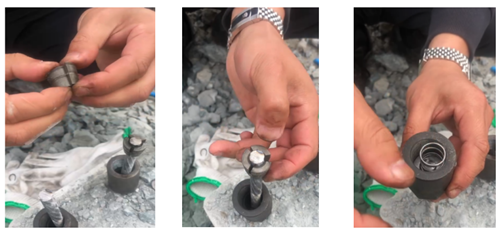

操作流程为:破开桩身混凝土保留预应力主筋 → 将卡片套到主筋,上端预留一个垫片的厚度 → 卡片上套入垫片 → 将套筒拔起 → 套筒内放入弹簧 → 附加钢筋锚入套筒内

(以上图片来源现场视频拍摄截图)

三、结束语

综上所述,我们在每个项目过程中,都会有各种各样的现场问题出现,但是出现问题并分析原因是至关重要的。首先要清楚了解问题情况,收集相关资料进行深入分析,并结合现场实际情况制定初合理的解决方案。且在实施过程中需要密切关注处理后的质量和效果,并进行监测和评估。最后我们需要对整个过程进行总结和反馈,以便不断提高自己的专业能力和经验水平。
