高速公路病害养护管理的模式分析
摘要
关键词
高速公路;日常养护;市场化管理;模式
正文
前言:如今,随着社会的进步和发展,对交通设施的建设也越来越重要。通过在高速公路的日常养护中采用针对性的管理模式,可实现对资源的优化配置,达到管养分离的目的。所以施工企业要对目前的养护管理工作进行改进,完善各项管理制度,加强现场的管控工作。在提高施工效率的同时,也促使高速公路路况质量得以提升,为人们提供一个更加安全的出行环境。
一、高速公路病害养护管理的概述
在高速公路施工完成,并投入使用之后,随着交通量的增加,路面和路基等配套设施也会产生损坏。为了减少病害的产生,保证公路的使用性能,必须开展养护施工。而对于养护工作的管理,则是为了适应工程行业的发展趋势,降低养护的成本。其需要针对病害的实际情况,将养护施工与管理职能分开,促使这两方面的工作都更加专业和细致。在促使权责更加分明的同时,也起到更好的管理效果。
所以施工企业要通过科学合理的规划,保证养护工作的质量,跟上市场化发展的趋势。从而取得良好的养护效果,促使高速公路的行车更加通畅、舒适,创造更多经济效益、社会效益[1]。
二、项目概况
在对本项目中的高速公路路段进行检测后,发现其存在裂缝、坑槽、车辙、抗滑及弯沉不足等一系列的病害。对于坑槽、纵向裂缝等破损病害,采用主车道单层铣刨来重铺5cmGAC-16C沥青混凝土。对于弯沉达不到原设计要求的路段,则在进行注浆后,再采用4cmGAC-16C沥青混凝土罩面。而且在日常养护施工中,必须加强市场化管理,采取科学合理的管理模式,强化养护成效。
三、高速公路病害养护管理中存在的问题
第一是路面注浆施工工艺、设备落后,在本工程项目中,浆液灌注量太少,而且注浆孔中存在分散的水泥浆,直径大约1.5米。再次补注水泥浆体时,由于第一次注浆基层空隙被填满,导致了水泥浆不能扩散。所以在后期的路面注浆中,需要对技术、设备等进行更新。
第二是拌合楼管理存在问题,本项目工程中的A收费站、B收费站附近分别租赁了拌合楼,两处相距超过150公里。由于时间较为紧张,监管范围大,施工试验技术人员、监理工程师和业主人员的分配不够,所以必须要对沥青拌合楼进行科学规划。
第三是道钉、标线、护栏等细节存在一些不足,比如旧标线需要得到清洗、铣刨,路面存在一些清理的死角。而且道钉和标线没有在路面冷却后实施,道钉施工完毕后没有封闭交通,所以产生了脱落的现象。最后也没有开展施工技术交底工作,现场管控不到位,所以和施工图纸存在不一致的现象。
第四是安全管理工作不到位,高速公路养护施工没有根据相应的流程来开展,也没有开展现场监督管理工作。更未能制定出安全生产要求以及标准,施工人员缺乏安全意识。所以可能产生各种风险和问题。为此,必须要加强高速公路日常养护的安全管理工作,避免产生安全隐患[2]。
四、高速公路病害养护管理的模式
(一)设立项目管理机构
要根据高速公路养护工程的业务和岗位职责,设立项目管理机构。分别由养护部门、财务部门来对质量、进度、资金进行负责,具体如下图所示。在整个项目组织机构中,由总经理对养护项目进行负责,协调内外关系。由总工程师对整个项目技术进行管理,审查工程的技术和工艺。不仅如此,也要由养护部门对整个养护项目进行管控;由财务部负责对造价、合同等进行管控;由后场管理人员对原材料检测、配合比设计等进行管控,前场管理人员则负责项目计量、进度、施工计划、资料档案、安全监督方面的工作。形成企业自检、社会监理、政府监督的质量保证体系,提高管理的成效。只有建立了养护项目的管理机构,才能为后面的工作打下良好的基础。

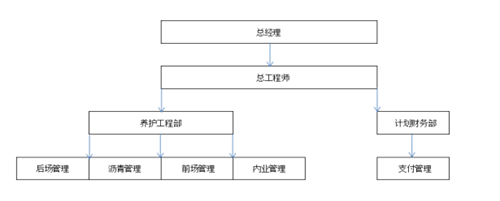

图1:项目管理机构
(二)采用先进的技术和设备
因为在本项目中所采用的养护技术较为落后,注浆施工时的浆液灌注量太少。而且在用三维雷达扫描检测之后发现,注浆孔存在扩散的水泥泥浆。所以要对技术和工艺进行改进,并引进水钻机来开展后期的路面注浆工作。水钻机除了能降低沥青路面的温度以外,也会降低对路面的损伤,减少灰尘的产生。而且也要采用液压注浆头,其密封性能较好,能防止路面面层升高,而且浆液不会渗入面层以及基层间隙中。对于路面弯沉问题,则对弯沉合格单点进行钻孔注浆。由于本高速公路中的两个收费站四周租赁两个拌合楼,相距超过100公里,所以还要对沥青拌合楼进行合理设置,缩短距离[3]。
(三)加强对养护进度的管控
在开展病害养护工作之前,要组织业主、监理、施工单位开展会议,确定设备、材料、人员的到位情况,制定出开工的时间以及施工进度计划。同时也要明确每天需要完成的工程量,保证在工期内完成任务。
在开始施工之后,必须要求施工方每天记录工程量,对第二天的工程量进行记录,以便有案可查,有据可依。而且每周都要上报,从而全面掌握施工的进度。如果存在施工滞后的问题,则要及时找出原因,并进行解决。为了保证工期和进度,还要注意对天气的监控。由于8——10月份存在台风、下雨等天气,10——12月份的汽车流量较大,气温偏低,不利于施工工作的开展,而且容易耽误进度。所以选择在4——6月份气温偏高时进行施工,抓住有利的天气条件开展养护工作,保证了施工工期。
(四)加强对安全施工的管理
为了加强对安全施工的管理,施工企业必须建立安全管理部门,制定出安全管理制度,将责任落实到部门和负责人头上。使其加强安全生产监督工作,对安全标志牌进行摆放,而且对车道进行封闭。同时对细节进行把控,比如在施工过渡区安排电动安全员手挥彩旗,起到警示的作用。在长下坡、弯道的养护中需延长摆放上游过渡区交通锥。如果需要封闭路段两个小时以上,那么则要在这个区域内增加水码维护,而且进行灌水,提高防碰撞的能力。如果封路施工要占用车道超过24小时,则要在这个区域内摆放连续水码防撞墙,其中也要注满水。夜晚还要派专人来进行巡查,开启警示灯,对来往车辆进行警示。在日常安全检查中,也要及时发现其中存在的问题,及时进行整改,发挥出安全施工管理的成效。
(五)加强对养护档案的管理
在养护施工中,也要加强对档案的管理。因为这些档案的质量体现了工程的总体质量。施工企业要建立专业的资料管理部门,制定出规范、合理的工程流程。在开工之前,需组织相关部门开展工程档案技术交底工作,而且对中间工序的交工档案、计量档案、验收档案等进行不定期检查。通过对每一个环节所提交的资料进行层层把关,严格监管,促使养护工程和档案资料实现同步的目标。更要完善工程档案资料,使其更加真实可靠。在施工过程中形成的资料,要签署名字,将责任落实到相关人员头上,从而展现出项目施工、监理的所有内容[4]。
(六)加强对施工质量的管控
为了保证施工的质量,施工企业要对材料进行管控。制定出“沥青采购管理办法”,要求在路面处理工程中采用甲供沥青材料。而且总监办安排一名驻库监理对这些沥青进行管理,开展材料质量检测的工作,保证沥青质量达到一定的要求。从主材供料和检验、施工流程,都要进行规划和细化。在平时施工时,也要开展巡查工作,及时找出其中存在的质量问题,进行整改。对于养护的重点工序,要由专业监理进行监管,抓住关键点,对每一道工序进行把控。比如在道钉、标线、护栏的施工中,要及时清理、铣刨旧标线,并清理路面的死角。在路面冷却之后,再对道钉和标线进行施工。完成之后要封闭交通12小时,避免道钉脱落。同时加强护栏施工的技术交底工作,对现场进行严格管控,这样才不会产生和施工图纸不一致的现象。此外,施工企业的养护人员要进行轮值,每天都有人员到现场进行监督检查。检查内容包括了施工技术、材料、工艺流程、工程变更、图表资料,从而保证养护工程的总体质量。
(七)加强对养护质量的检测
在完成了养护工作后,还要加强对质量的检测。本项目工程委托第三方企业进行路面注浆前后弯沉检测验收,并对工程整体施工质量进行监控与评价。发现工程使用原材料的检验、施工监控检验资料、施工原始记录资料、自检以及监理工程师签证手续齐全、施工单位的自检频率和监理单位的抽检频率均达到规范和标准要求、检验结果符合要求[5]。比如加铺罩面路段表观质量整体较好,仅少部分路段出现少量龟裂、横向裂缝、条状修补等病害,而且表面裂缝、松散、推挤、碾压轮迹、油丁、泛油、离析的累计长度少于50米,达到了《公路工程质量检验评定标准》的要求。此外,平整度指数IRI和车辙深度RD平均值,合格率均达到了98%,标线检测的合格率也达到了83%。所以修复效果达到了一定的要求,并验收合格。
五、总结与体会
综上所述,高速公路在运行一段时间后,会产生一些病害,影响出行的安全性。为了建设能满足人们交通出行需求的高速公路,必须要加强对病害的日常养护,避免其产生安全隐患。而且在养护施工的过程中,还要开展针对性的管理工作,引入科学合理的管理机制。从而提高养护的专业水平,以实现市场化发展的目标。
参考文献:
[1]聂亮.高速公路沥青路面早期病害养护施工管理[J].交通科技与管理,2023,4(16):177-179.
[2]彭小峻.高速公路沥青路面早期病害养护施工管理[J].交通科技与管理,2023,4(06):84-86.
[3]刘俊峦.高速公路沥青路面养护管理技术探讨[J].工程建设与设计,2023,(03):100-102.
[4]古传威.高速公路养护管理发展关键要点分析[J].运输经理世界,2022,(28):122-124.
[5]彭藩国.高速公路沥青路面早期病害养护施工管理[J].交通世界,2021,(32): 79-80.
...
